临河综合工业园区纬二路跨青银高速公路分离式立交电力线路迁改工程有序推进
  1. 发布时间:2020-07-14
  2. 来源:
  3. 作者:宁东管委会

  为贯通宁东基地临河园区与煤化工园区的物流通道,经宁东基地管委会与自治区交通厅协商,决定建设临河综合工业园区纬二路跨青银高速公路分离式立交工程,由管委会负责前期的电力线路迁改及征地等工作,交通厅具体实施立交项目。

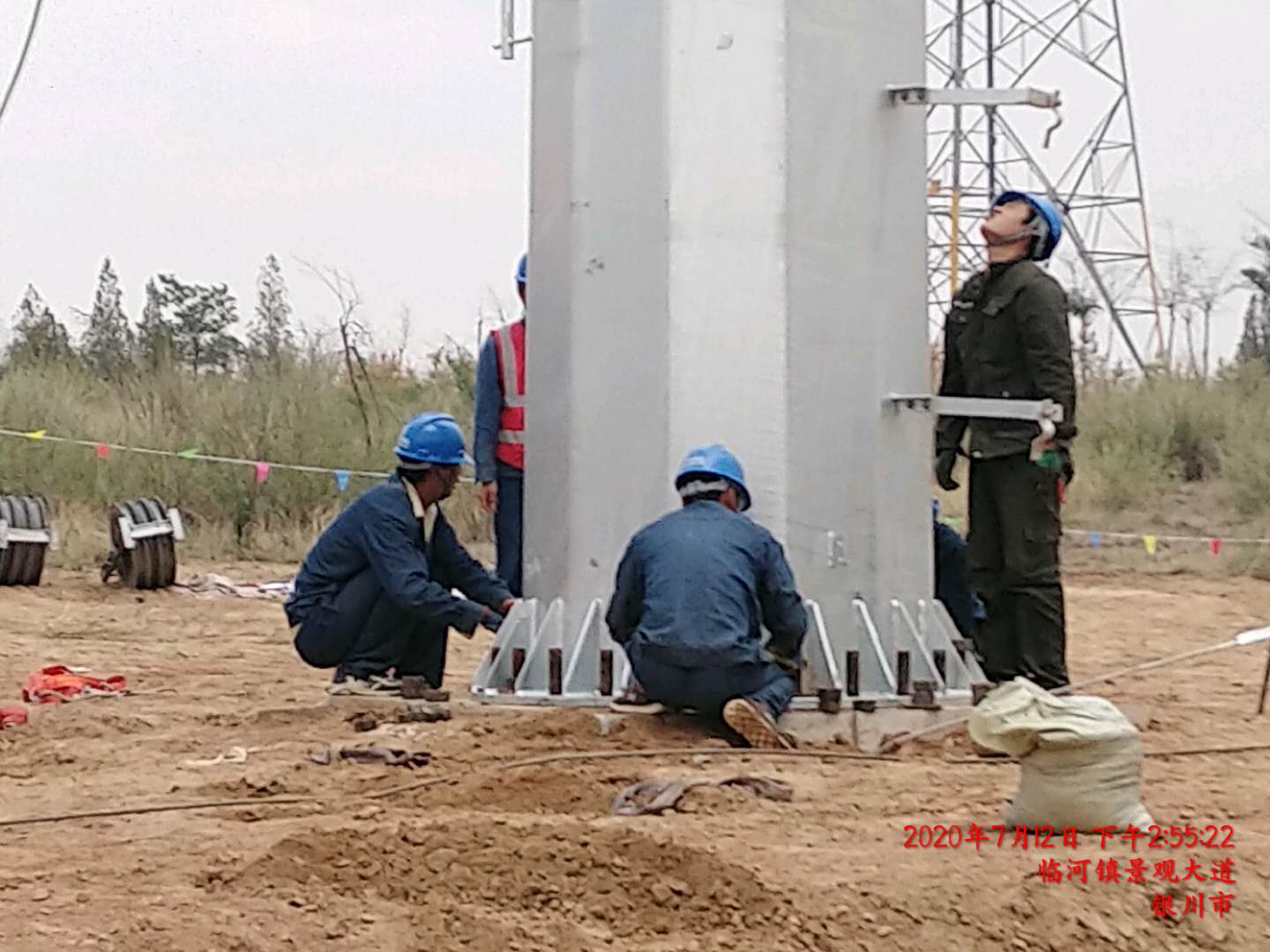

  涉及的电力线路迁改工程是立交项目实施的前提和基础,其难点主要有两方面:一是相关线路多。包括330KV徐露、110KV蒋焦甲乙线、110KV徐宝甲乙线、35KV希宝线、双庙变10KV部分线路;二是迁改过程中必须要取得产权单位的全力配合。特别是110KV蒋焦甲乙线,由于直接服务宝丰公司的焦化项目,一旦停电可能会给企业造成巨大的经济损失。为了全方位统筹考虑企业正常生产和电力线路迁改停电作业的需求,规划建设土地局多次组织召开专题会议,对接停电时间和施工方案。同时,协调宁东东宏公司和自治区供变电公司等单位做好施工组织。目前,110KV蒋焦甲乙线临时电源工程已按规范要求全部完成并顺利通电,待7月17日送电完成蒋焦甲乙线改造工作。

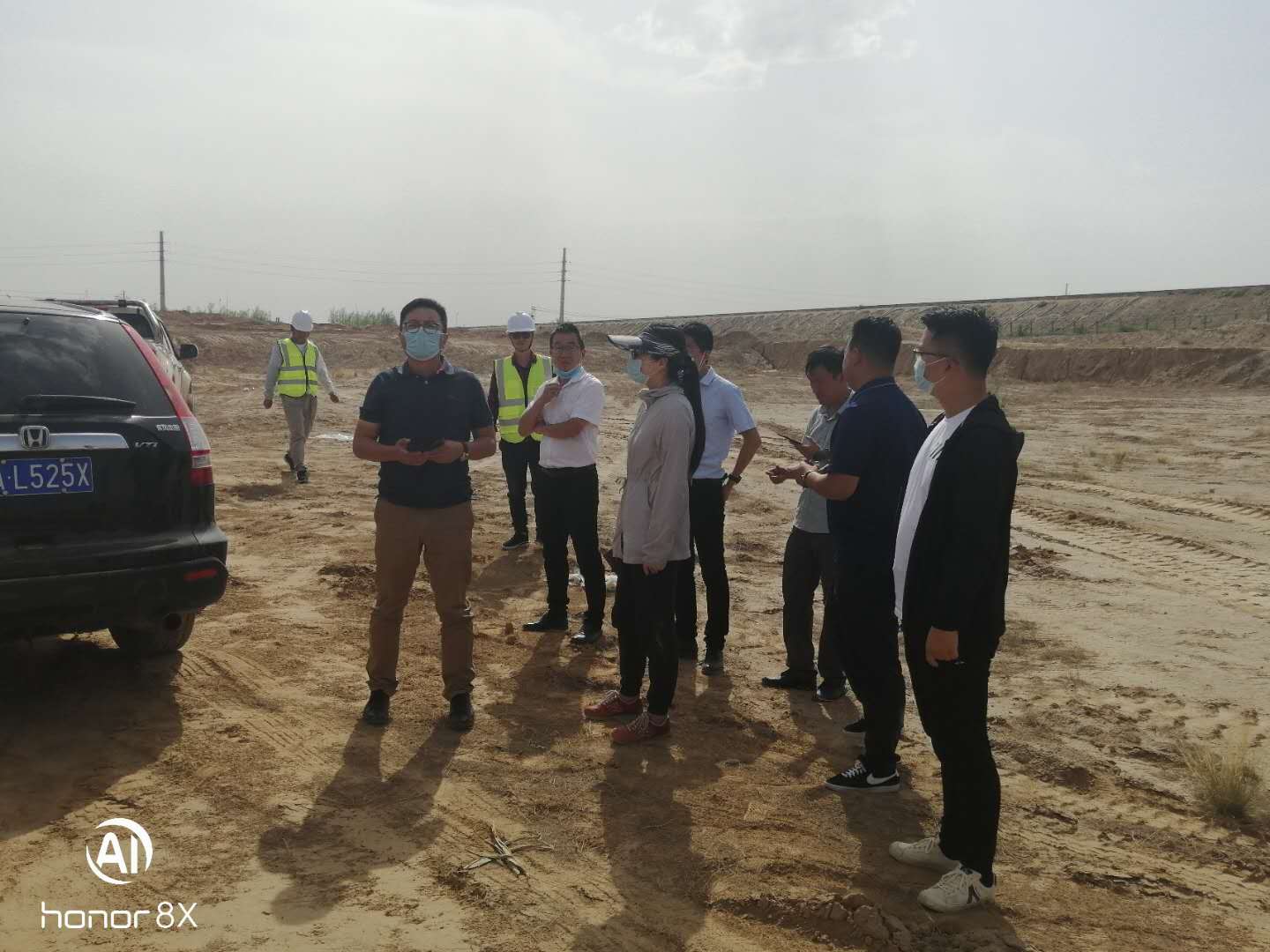

  下一步,规划建设土地局将组织市政公司在保证质量的基础上加快施工进度,按期完成电力迁改工作,并积极对接自治区交通厅尽快实施立交项目,为园区整体招商引资再创有利条件。
