7月20日,中机国能宁东热电有限公司动力岛“两炉一机”项目停炉开展检修工作。经过七天彻夜奋战,7月27日14时55分1#锅炉一次性点火成功,7月28日10时30分正式恢复供汽。

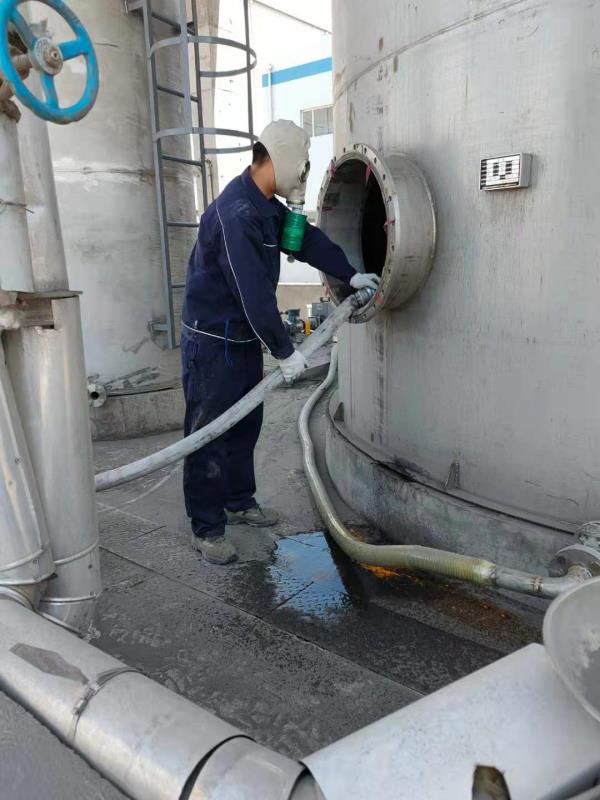

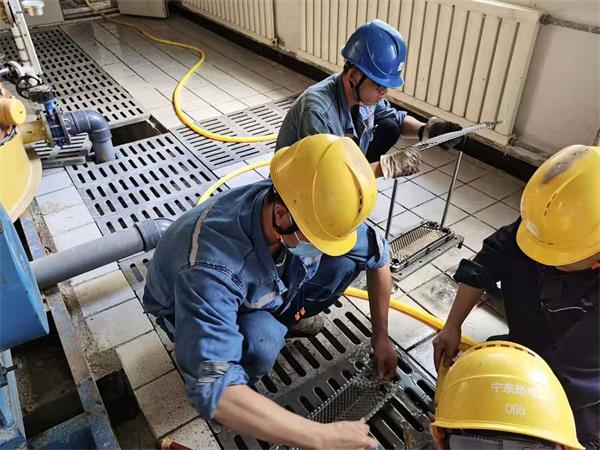

为确保本次检修计划保质保量完成,中机国能宁东热电公司高度重视,公司董事长、总经理轮流值守,亲自奋战一线进行督导,组织检修人员380人,采取24小时不间断作业,提前完成了启源路蒸汽管网迁改、锅炉强制内检(包括全厂压力容器、管道及外供汽管网)等工作,同时配合供电局完成了启动区35KV线路迁改。通过本次锅炉检修及维护保养工作,一是消除了安全隐患;二是提前保障了园区企业蒸汽供应;三是有效提高了锅炉运行效率和煤炭转化率,达到了降本增效的目的。
